Благодаря плановым ремонтам поддерживается стабильное рабочее состояние оборудования и обеспечивается надежное снабжение потребителей энергоресурсами.

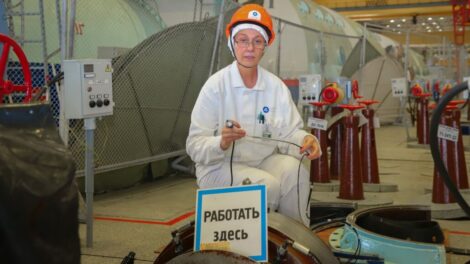

9 мая 2026 года в соответствии с годовым графиком ремонтной кампании, утверждённым Концерном «Росэнергоатом», энергоблок №1 Смоленской АЭС отключен от сети для проведения капитального ремонта. Целевой уровень продолжительности ППР — 76 суток, с помощью инструментов производственной системы Росатома (ПСР) планируется оптимизировать срок ремонта.
сти выполнить ремонты на энергоблоках №1 и 3. Это важнейшее условие для достижения плановых показателей по выработке электроэнергии в объеме свыше 21,746 миллионов кВт-часов. Так мы сможем обеспечить дальнейшее надежное энергоснабжение потребителей и укрепить позиции Концерна «Росэнергоатом» как надежной энергогенерирующей компании России, — подчеркнул и.о. директора Смоленской АЭС Алексей Лещенко.

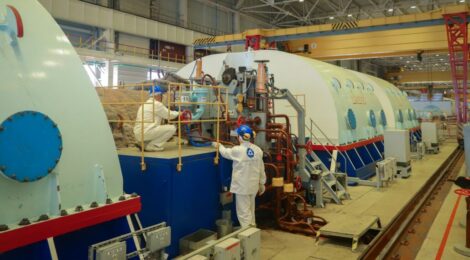

В турбинном отделении также предстоит выполнить большой объем работ, связанных с модернизацией основного и вспомогательного оборудования. На турбогенераторе №1 будет произведена замена статора – одна из самых сложных и ответственных операций в электротехнической части энергоблока. Для установки крупногабаритного статора весом более 400 тонн на штатное место в машзале первого блока потребуются значительные ресурсы, в том числе использование тандемного подъема двумя мостовыми кранами с плавным синхронным перемещением.

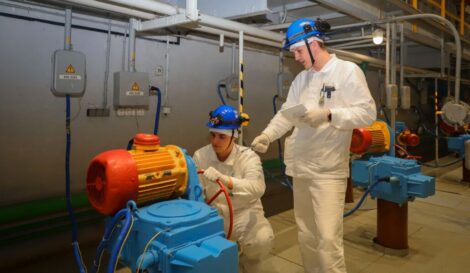

В рамках программы по продлению ресурса энергоблока запланированы: капитальный ремонт арматуры Ду800 контура многократной принудительной циркуляции (КМПЦ), ремонт главных циркуляционных насосов (ГЦН) с заменой выемных частей, техническое обслуживание и модернизация систем безопасности, а также проведение большого объема эксплуатационного контроля металла и сварных соединений.

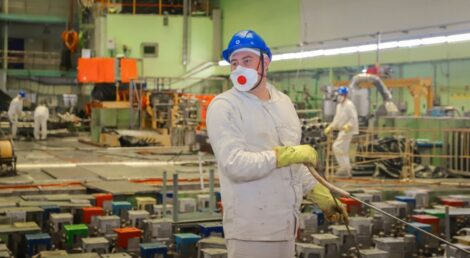

В ремонте на энергоблоке № 1 будет задействовано более 1000 человек — сотрудники цеха централизованного ремонта Смоленской АЭС, «Смоленскатомэнергоремонт» и прикомандированного персонала АО «Атомэнергоремонт», «Смоленскэнергоремонт», ООО «Пролог».
