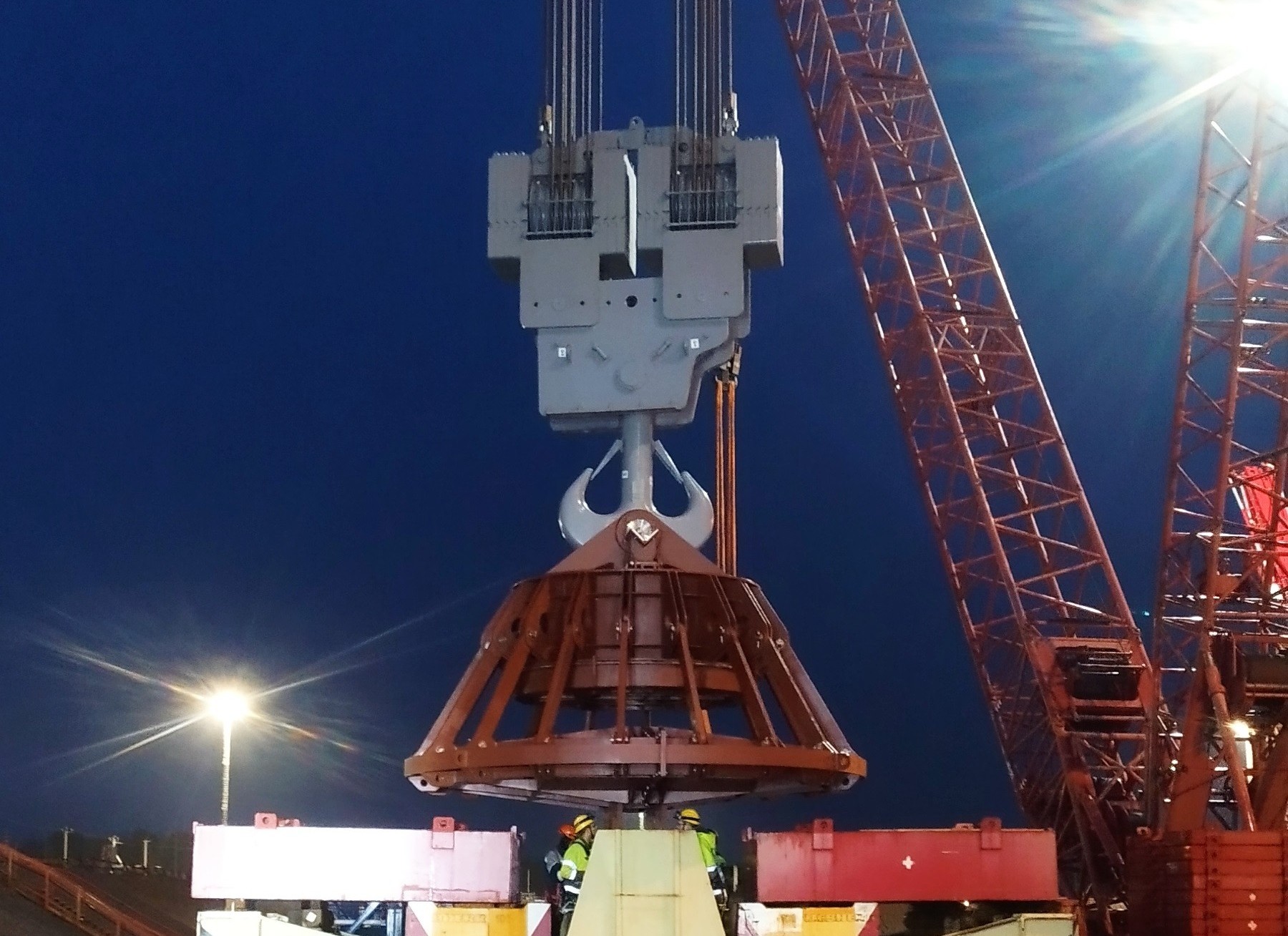

Тяжелый кран и многовекторная траверса, которую специалисты генерального подрядчика изготовили самостоятельно, успешно прошли проверку.
Фото: Ленинградская АЭС.
Во время проверки кран поднял металлическую раму с испытательным грузом весом 500 тонн на высоту 100 мм и выдержал ее в таком положении в течение 10 минут, опустив после этого обратно на площадку.
Кран и траверса подтвердили свою работоспособность и надежность, возможность поднимать и перемещать крупногабаритные грузы, рассказал заместитель директора по капитальному строительству - начальник Управления капитального строительства Ленинградской АЭС-2 Евгений Милушкин,
«Оператор крана и стропальщики отработали также без замечаний. Можно приступать к выполнению очередной ключевой операции на третьем строящемся энергоблоке — установке на штатное место нижнего яруса внутренней защитной оболочки здания реактора. Планируем выполнить эту ключевую задачу в ближайшее время».

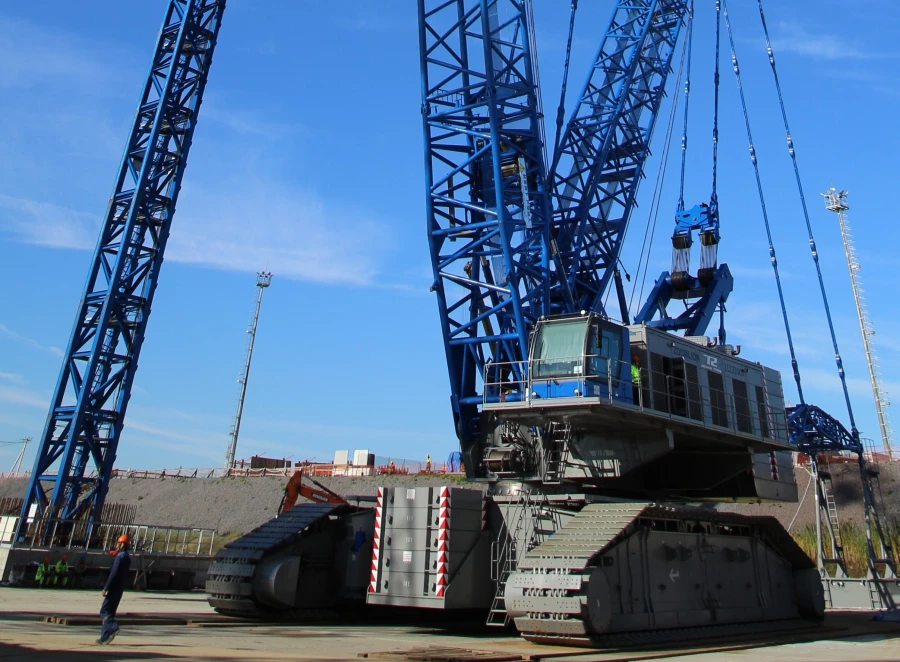

Фото: Ленинградская АЭС.
Во время эксплуатации смонтированная и забетонированная оболочка будет выполнять функции одной из пассивных, локализующих систем безопасности энергоблока. Она предотвратит выход радиоактивных веществ и ионизирующего излучения за пределы самого важного объекта блока.
Такелажную траверсу специалисты генерального подрядчика изготовили самостоятельно. Весь процесс производства данной оснастки занял несколько месяцев и выполнялся в промышленной зоне города-спутника Ленинградской АЭС Сосновый Бор.
В раскрое металлических листов, их сборке и сварке, геодезических съемках для подтверждения корректности сборки элементов и исключения отклонений от проектных размеров, а также в других сопутствующих работах в общей сложности участвовало порядка 40 высококвалифицированных специалистов. В итоге была создана конструкция весом более 30 тонн, которой на пару с краном предстоит устанавливать в здании реактора собранные и сваренные между собой элементы внутренней защитной оболочки - пять ярусов цилиндрической части здания и два яруса купольной.
