Как правильно принять квартиру в новостройке в 2025 году

Эксперт Domeo рассказал, как в 2025 принять квартиру в новостройке: с чего начать, как фиксировать дефекты и требовать их устранения

Как правильно принять квартиру в новостройке в 2025 году

В 2025 году многие новоселы в Москве ищут ответ на главный вопрос: как правильно принять квартиру в новостройке. Чтобы приемка шла по плану, проверьте, совпадают ли фактическое качество квартиры от застройщика и условия передачи с договором. Ниже — пошаговая инструкция: к чему присмотреться и как действовать, если найдете изъяны.

Как принять квартиру в новостройке с отделкой и без нее? Я предложу действовать по понятному чек-листу: замерьте площади, проверьте отделку, испытайте инженерные системы. Подписывайте акт только когда убедитесь, что все соответствует нормам. Если есть недостатки, застройщик обязан устранить их за свой счет.

Глеб Лапшин, ведущий эксперт компании по ремонту Domeo

Сохраните эту инструкцию — она поможет правильно принять квартиру в новостройке в 2025 году. А предварительную смету на ремонт уже сейчас можно получить в онлайн-калькуляторе.

Как правильно принять квартиру в новостройке — правовые нормы

Правовые нормы при приемке квартиры

Приемка жилья в Москве в 2025 году идет по четкой процедуре. Схема регулируется 214-ФЗ и прописана в договоре долевого участия (ДДУ).

  1. Уведомление о завершении строительства. Девелопер направляет письмо любым способом, указанным в ДДУ — чаще на e-mail.
  2. Согласование даты осмотра. Если конкретного дня в договоре нет, дольщик должен связаться с застройщиком в течение недели после получения уведомления. На фактическую приемку закон отводит месяц.
  3. Осмотр квартиры. Новосел проверяет объект лично, приглашает эксперта или действует через доверенное лицо. Задача — убедиться, что площадь, инженерные сети и отделка соответствуют проекту и СНиП.
  4. Подписание акта. Акт приема‐передачи подписывают, если дефекты несущественны. Существенные недостатки фиксируют в дефектной ведомости. Экспертизу оплачивает дольщик, но при подтверждении замечаний расходы компенсирует застройщик.

Если жилье не отвечает нормам, оформляют дефектную ведомость. Квартиру считают принятой только после устранения всех пунктов. У девелопера на работы — 60 дней.

Подготовка к приемке: как правильно принять квартиру в новостройке в 2025 году

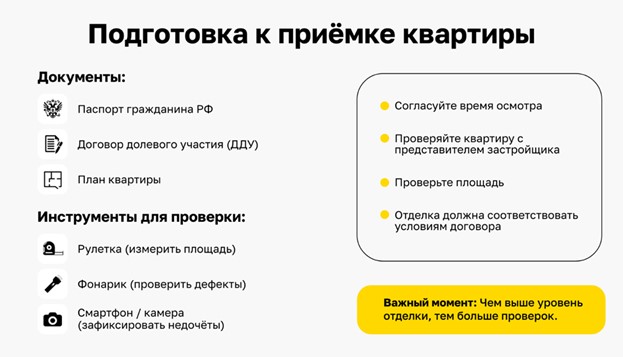

Чек-лист подготовки перед приемкой квартиры

Перед тем как подписать акт приема-передачи, нужно организовать приемку квартиры в новостройке правильно. Следующие шаги помогут оценить жилье без спешки и избежать дополнительных расходов на ремонт.

  1. Время осмотра — не менее часа. Девелопер часто выделяет лишь 20–25 минут. Настройтесь на полноценный осмотр днем, чтобы увидеть геометрию стен и качество отделки. Пройдитесь по чек-листу и принимайте жилье только после тщательной проверки.
  2. Присутствие технического представителя. На объекте должен быть инженер или бригадир застройщика — именно он отвечает за качество, знает нормативы и обязан ответить на ваши вопросы.
  3. Сверка фактической площади. Возьмите с собой план БТИ или данные из ДДУ и измерьте помещение рулеткой-лазером. Расхождение даже на несколько сантиметров может повлиять на стоимость и перерасчет коммунальных платежей.
  4. Проверка отделки и инженерии. Осмотрите несущие стены, ровность стяжки, монтаж сантехники, укладку электрокабеля. Все параметры должны соответствовать нормам СНиП и условиям договора.

Такая подготовка гарантирует, что приемка квартиры пройдет без скрытых сюрпризов. Вы сразу узнаете реальное состояние жилья и сможете требовать устранения дефектов за счет застройщика.

Как правильно принять квартиру в новостройке с черновой отделкой

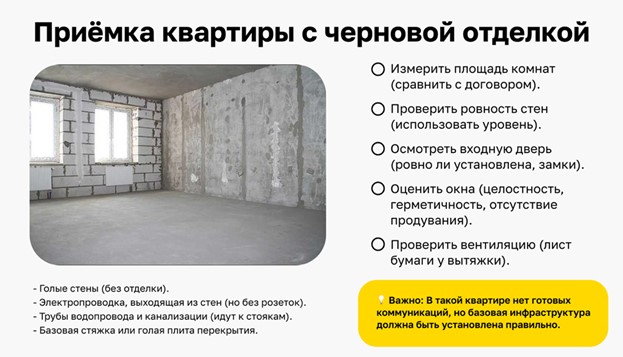

Чек-лист по приемки квартиры с черновой отделкой

Когда застройщик сдает объект в черновой отделке, собственник получает практически «голое» пространство. Коммуникации подведены до стояков, проводка до квартирного щитка, водопровод и канализация до ввода в квартиру. Электроустановочных изделий нет. На полу — базовая стяжка или просто плита перекрытия, несущие стены без выравнивания.

Что нужно проверить:

  • Фактическую площадь всех комнат и вспомогательных помещений — берите лазерную рулетку и сверяйте размеры с договором.
  • Вертикальность и ровность стен — прикладывайте двухметровое правило, фиксируйте отклонения более 5 мм.
  • Входную дверь — осмотрите полотно на перекосы, проверьте замки и плотность прилегания уплотнителей.
  • Оконные блоки — убедитесь, что створки открываются без усилий, нет щелей, а стеклопакеты без трещин.
  • Работу вытяжной вентиляции — поднесите лист бумаги к решетке: тяга должна удерживать его без падения.

Такая последовательность помогает правильнопринять квартиру в новостройке еще до начала ремонта. Главное — фиксировать все отклонения письменно и требовать устранения за счет застройщика.

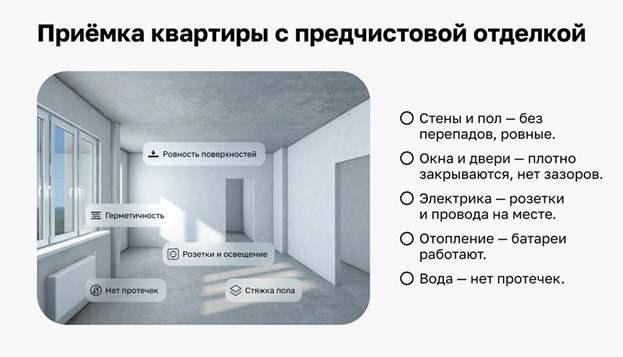

Как правильно принять квартиру в новостройке с предчистовой отделкой (white box)

Чек-лист по приемки квартиры с предчистовой отделкой

White box — это уже почти жилое пространство: инженерные сети разведены по комнатам, стены выровнены, стяжка готова к чистовому покрытию. Но именно на этом этапе важно провести правильную приемку квартирыв новостройкеи зафиксировать недочеты до чистового ремонта.

Что нужно проверить:

  • Качество монтажных работ. Сантехника, розетки, подрозетники, оконные и дверные блоки должны быть установлены ровно, без люфтов и сколов.
  • Ровность поверхностей. Приложите правило или лазерный уровень к стенам и полу: отклонения свыше 2 мм на метр — повод требовать выравнивания.
  • Корректную прокладку коммуникаций. Смотрим, как заложены контуры отопления, трассы водопровода и силовые кабели: без перегибов, с соблюдением расстояний от пола и стен, в гофре или штробе, как требует проект.

Тщательный контроль на стадии предчистовой отделки избавит вас от неприятных сюрпризов и лишних затрат, когда начнется финишный ремонт — особенно актуально для новостроек Москвы в 2025 году, где каждая переделка стоит дорого.

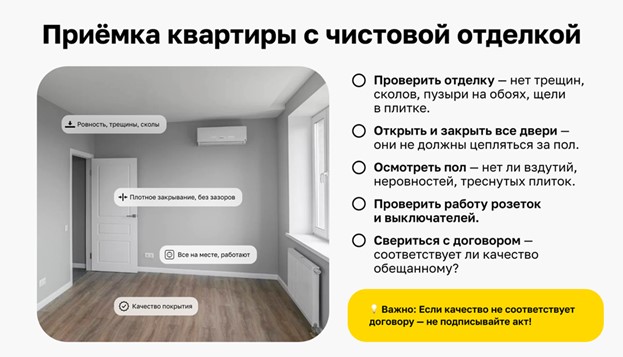

Как правильно принять квартиру в новостройке с чистовой отделкой

Чек-лист по приемки квартиры с чистовой отделкой

Чистовая отделка значит, что застройщик уже уложил все финишные материалы: стены покрашены или оклеены обоями, на полу — ламинат или плитка, коммуникации подведены. Ваша задача — убедиться, что качество отделки и монтаж соответствуют договору и нормам.

Я советую приходить на осмотр с договором и с предварительной сметой ремонта из онлайн-калькулятора. Так вы будете понимать, во сколько обойдется исправление каждой ошибки. Если договором обещан white box, а по факту — черновая отделка, акт не подписывайте. Не верьте устным обещаниям «потом все поправим» — фиксируйте дефекты сразу, иначе заплатите за застройщика из своего кармана.

Как правильно принять квартиру в новостройке — основные инструменты для приемки

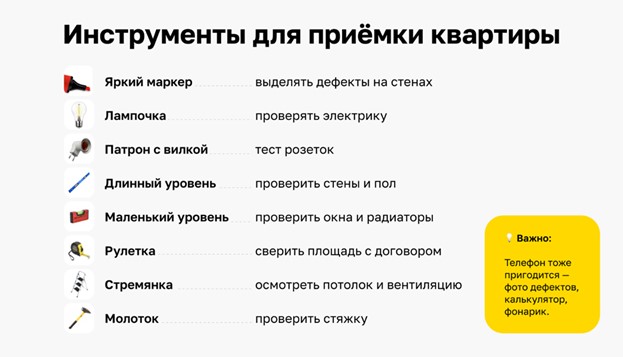

Необходимые инструменты для приемки квартиры

Также возьмите тетрадь или планшет для заметок: туда будете вносить каждый найденный дефект. Заранее распечатайте форму дефектного акта в двух экземплярах — один останется у вас, второй отдадите застройщику. Понадобится и план квартиры: на него удобно наносить замеры несущих стен и отмечать проблемные зоны.

Как правильно принять квартиру в новостройке: пошаговая инструкция на 2025 год

Когда наступает день приемки квартиры в новостройке, уделите максимум внимания зонам, где строители чаще всего допускают ошибки. Действуйте последовательно.

Шаг 1. Проверьте фактическую площадь

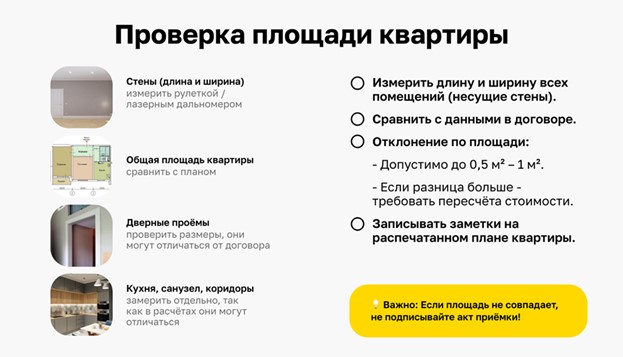

Как проверить площадь квартиры при приемке

Девелопер всегда указывает допустимое отклонение. Измерьте каждое помещение лазерной рулеткой и сравните цифры с ДДУ. Если расхождение превышает лимит (более 1 м2), акт не подписывайте — стоимость жилья подлежит перерасчету, а разницу оплачивает сторона, допустившая ошибку.

Шаг 2. Проверьте инженерные системы

Начните осмотр с вентиляционной системы. В типовой новостройке воздух поступает через микропроветривание в окнах ПВХ и уходит в общий канал, заведенный на кухню и санузел.

Как проверить вентиляцию в новостройке

Если вы заметили, что вытяжка слабо тянет, то обязательно появятся влажность и запахи в квартире. В высотках эту проблему должен решать девелопер до заселения: забитый канал нельзя прочистить своими силами.

Далее проверьте электрические сети. Вкрутите лампу в патрон — свет должен загореться без мерцаний. Если розетки уже стоят, проверьте тестером фазу и заземление.

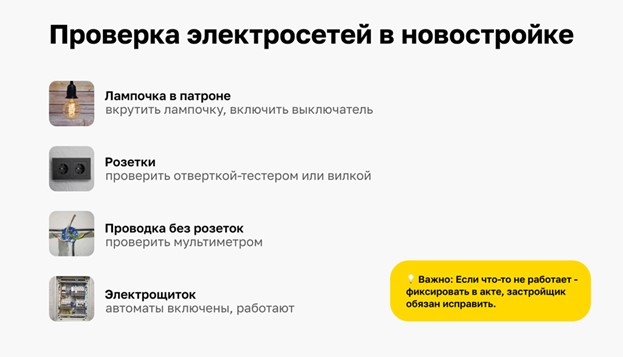

Чек-лист по проверке электросетей в новостройке

При голых проводах используйте мультиметр — так убедитесь, что напряжение подано и полярность верна.

Трубопроводы. Убедитесь, что вводы в плите перекрытия загерметизированы, а запорная арматура работает исправно.

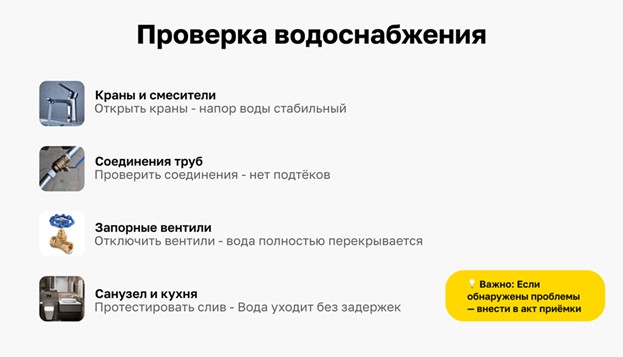

Чек-лист по проверке водоснабжения

Чтобы проверить правильный уклон канализации, положите двухметровый уровень вдоль трубы и поднимайте один конец, пока воздушный пузырек не станет по центру уровня. Если нижняя сторона оказалась выше на 4 см, значит уклон составляет 2 см на метр. Излишний наклон приведет к быстрому стоку воды и оседанию тяжелых фракций в трубе — засор гарантирован.

Чек-лист по проверке сантехники и отопления

Если приборы отопления и сантехника уже поставлены, измерьте высоту установки от чистового пола: отклонения от проекта допустимы не более 10 мм. Например, радиаторы должны располагаться строго горизонтально, с зазором 60 мм от пола, 50 мм от подоконника и 25 мм от стены.

Шаг № 3. Как правильно принять стены в новостройке

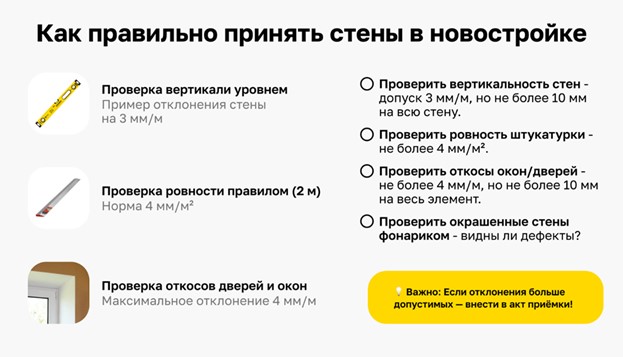

Чек-лист по проверке стен в новостройке

Самые частые огрехи скрываются в углах. Сначала проверьте вертикаль двухметровым уровнем, затем положите правило на плоскость стены — просвет не должен превышать 4 мм на метр.

Если принимаете квартиру с чистовой отделкой, я советую использовать фонарик. Осмотрите стены при свете фонарика по диагонали. На окрашенных поверхностях свет сразу выявит следы от валика, а на обоях — вспученные стыки. Все, что бросается в глаза, заносите в акт.

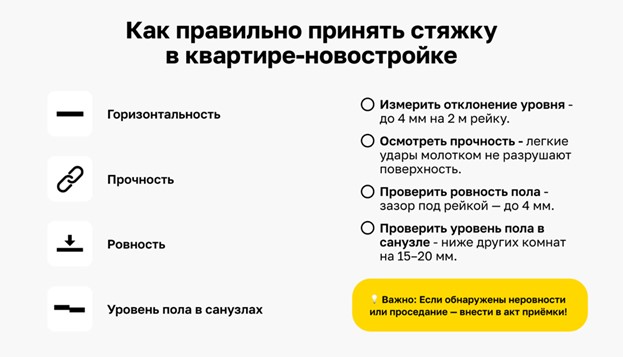

Шаг № 4. Как правильно принять стяжку в новостройке

Чек-лист по проверке стяжки в новостройке

Если объект с черновой отделкой, вместо стяжки вам достаются плиты перекрытия на 100 мм ниже чистового уровня пола. В white box стяжка уже есть.

В новостройках нередко используют полусухую стяжку, которую укладывают после возведения перегородок. Из-за такой технологии чаще всего страдают края и дверные проемы. Эти зоны нужно проверить в первую очередь. Приложите 2-метровое правило в углах и у порогов. Если есть выпуклости и «лунки», запишите дефекты в акт.

Если застройщик сдал квартиру с финишной отделкой, убедитесь, что пол лежит ровно, не скрипит и не «гуляет». Для ламината ориентируйтесь на требования: горизонтальное отклонение — максимум 2 мм на двухметровую рейку, зазор между рейкой и покрытием — не более 2 мм.

Шаг № 5. Как правильно принять потолок в новостройке

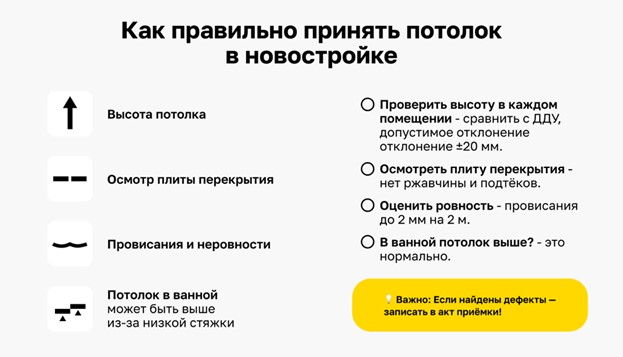

Чек-лист для приемки потолка в новостройке

Измерьте высоту в каждой комнате и сравните с ДДУ. В санузлах потолок часто выше, потому что стяжка ниже. Если плита перекрытия открыта, ищите трещины, наплывы бетона и ржавые потеки — все это повод внести пункт в дефектную ведомость.

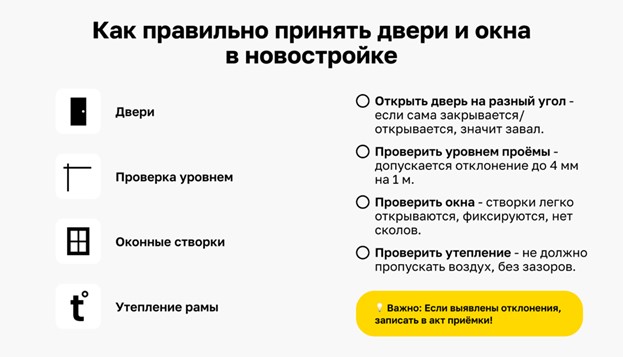

Шаг № 6. Как правильно принять двери и окна в новостройке

Чек-лист для приемки дверей и окон в новостройке

Два основных вида проблем — повреждения поверхности и отклонения от вертикали. Приложите уровень к коробке, откройте и закройте створки: ход должен быть плавным, без заеданий. Осмотрите утеплитель по периметру рамы и убедитесь, что фурнитура фиксирует створку плотно. Нормативы можно брать из ГОСТ 23166-2021 для окон и ГОСТ 475-2018 для дверей.

Шаг № 7. Как правильно оформить обнаруженные дефекты

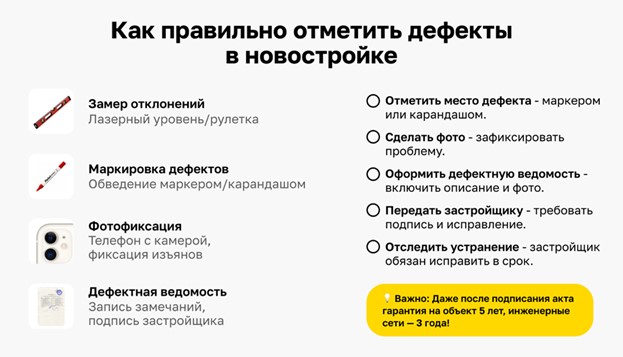

Обнаружение дефектов в новостройке-чек-лист

Составьте дефектную ведомость в двух экземплярах — даже рукописный вариант подходит. В перечне опишите проблемы, привяжите их к плану и приложите фото. Представитель застройщика обязан подписать акт с расшифровкой фамилии и датой. Только после этого документ имеет юридическую силу.

Что делать после осмотра квартиры

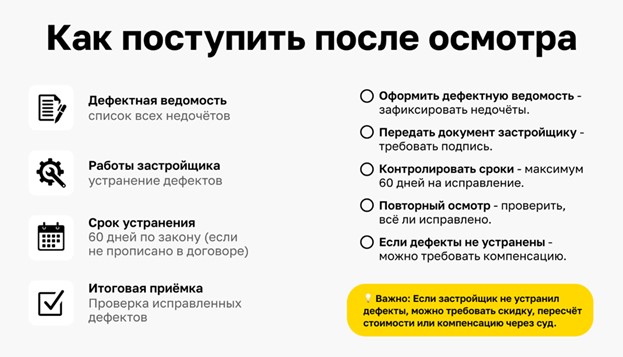

Порядок действий после осмотра новостройки

Дефектная ведомость составлена — теперь очередь за застройщиком. По 214-ФЗ на устранение замечаний обычно отводят 60 дней, и этот срок фиксируют в договоре. Если пункт о сроках не прописан, согласуйте их письменно: можно ориентироваться на Закон о защите прав потребителей, который дает продавцу 45 дней на исправление брака. Пока работы не завершены и не приняты повторным осмотром, не подписывайте акт приема-передачи квартиры в новостройке.

Итоговый чек-лист: как правильно принять квартиру в новостройке в 2025 году

Капитальный ремонт квартиры в Москве
  1. Соберите документы и подготовьте инструменты для осмотра. Возьмите с собой паспорт РФ, ДДУ, план квартиры, два бланка дефектного акта, лазерную рулетку, уровень, фонарик и заметки для фиксации замечаний.
  2. Назначьте осмотр днем и не торопитесь. Добейтесь как минимум часа проверки при естественном свете, подтвердите время письменно с застройщиком.
  3. Измерьте площадь. Измерьте периметр несущих стен, отметьте длину и высоту, вычислите метраж комнат и сравните с данными в договоре; отклонение выше нормы — повод для перерасчета.
  4. Проверьте инженерные сети. Электрика: вкрутите лампу, тестером проверьте каждую розетку. Вода и канализация: осмотрите стыки, убедитесь в правильном уклоне труб. Отопление: радиаторы ровно установлены, вентили доступны. Вентиляция: при открытом окне лист бумаги держится на вентиляционной решетке.
  5. Осмотрите стены. Приложите двухметровое правило: просвет не более 3 мм на метр, углы прямые — это важно для установки мебели.
  6. Осмотрите потолок, пол, окна и двери. Пол и потолок должны быть ровными, без трещин; окна и двери — без вмятин, перекосов и заеданий.
  7. Зафиксируйте все дефекты письменно. Внесите найденные изъяны в акт или дефектную ведомость, приложите фото, подпишите оба экземпляра и потребуйте подпись представителя девелопера с расшифровкой — только тогда документ имеет силу.

Популярные вопросы и ответы

Дизайнерский ремонт квартиры в Москве

Что делать, если застройщик не признает дефекты, обнаруженные при приемке?

Направьте письменную претензию с копией дефектного акта и фото-фиксацией изъянов. Сошлитесь на пункты ДДУ и нормы СНиП. Девелопер обязан ответить в течение 30 дней. Если отказ получен или сроки нарушены, обращайтесь в суд или к эксперту-медиатору. Расходы на независимую экспертизу по закону взыскиваются с застройщика, если факт дефекта подтвержден.

Можно ли подписать акт, но обязать застройщика устранить мелкие недостатки?

Да, это допустимая практика: в акте делают перечень несущественных замечаний и указывают срок ремонта — обычно до 60 дней. Важно зафиксировать дату и подпись представителя девелопера на каждом листе. Если срок истечет, а работы не выполнены, вы вправе требовать неустойку по 214-ФЗ.

Сколько стоит нанять независимого эксперта для приемки квартиры в Москве в 2025 году?

Цена технического аудита зависит от метража и уровня отделки. В 2025 году средняя ставка — 120–180 рублей за квадратный метр: типовая однушка обходится в 7 000–10 000 рублей, двухкомнатная — в 10 000–15 000. Затраты окупаются, если эксперт выявляет скрытые дефекты: тогда застройщик ремонтирует их за свой счет, а вы экономите на переделках.

Резюме

Чтобы правильно принять квартиру в новостройке в 2025 году, приходите с договором, чек-листом и измерительным инструментом, осматривайте жилье днем и уделите осмотру не менее часа. Фиксируйте найденные дефекты в двух экземплярах дефектной ведомости. Застройщик обязан устранить подтвержденные изъяны в установленный договором (или законом) срок — обычно до 60 дней. Оценить, во сколько обойдется последующий ремонт после приемки, можно заранее в онлайн-калькуляторе ремонта — это поможет понять масштаб потенциальных расходов еще до подписания акта.
